一、执行标准:

国内标准:GB 50128-2005《立式圆筒形钢制焊接油罐施工及验收规范》

国外标准:API-650-2007 《钢制焊接石油储罐标准》-美国标准

二 、施工规范:

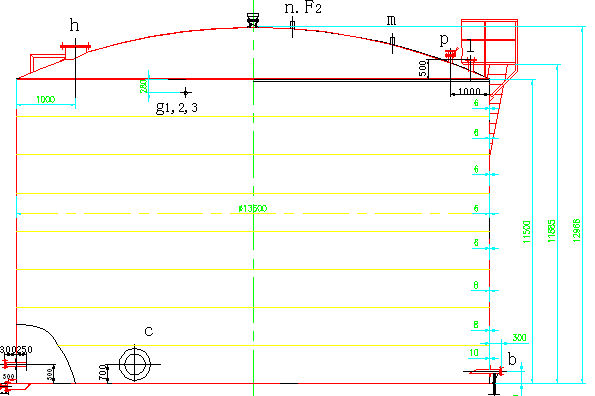

1、施工方法:普通立式贮罐施工基本采用导链倒装法:施工准备→材料检验→下料→加工→检验→罐底中幅板焊接→罐底弓形边缘板→中心柱、伞架搭设→顶圈组焊→ 包边角钢组焊→临时拱顶支架组装→导链提升装置→拱顶组焊→下圈组焊→顶升顶圈壁板→环缝焊接→各圈环缝组焊→→底圈底板角缝组焊→底板边缘板→检验→附件安装→真空试验→总体试验→沉降观测→交工。

2、罐体预制:弧形样板3个:检查拱顶曲率的样板一个,其弦长不小于2米;检查立焊缝角落变形的内弧样板一个,其弦长不小于1米;检查立焊缝变形的外弧样板一个,其弦长不小于1米。

3、罐体组装:根据罐安装的顺序,底板安装前,应对其下表面进行防腐。 底板铺设前,应在验收合格的基础上,表面画出纵横十字中心线,当土建标注的中心线偏差较大时(但在允许范围之内),此时则应调整到最小。

4、焊接及焊缝检验:应按JB4708-92《钢制压力容器焊接工艺评定》做好对接接头,T形角焊缝和管板的焊接工艺评定,编制现场焊接工艺指导书,储罐焊缝无损探伤的人员,射线探伤按GB3323-87《钢溶化焊对接接头射线照相和质量分级》规定进行。

三、检测方法

1、罐体试验:底板真空试漏,采用真空法对全部底板焊缝进行试漏,真空度不应低于53Kpa,用渗透探伤的方法进行复验。

2、罐体充水试验:浮盘升降试验、基础沉降观测。然后将上部分各开孔暂时封闭,将罐顶透光孔打开,向罐内充水,试验用水应采用淡水,水温不应低于5摄氏度,稳压48小时。

3、罐壁罐顶的严密性试验、强度试验和稳定性试验:在向罐内充水时,当水位高于1m后,将罐顶透光孔、泡沫口通气口封闭,向罐内继续充水,通过罐顶设置临时压力表观察压力读数。稳压性试验,在充水试验后进行,当充水达到最高操作液位后,将所有开口封闭,放水要缓慢进行,罐内产生负压,严密监视负压读数,当负压读数达到200mm水柱时,即停止放水,随即向罐内充水,使罐内恢复常压。

4、探伤检验: 罐体上的接角及补强板的角焊缝进行渗透探伤或磁粉探伤。
